“大干70天,推动新发展”——热源公司 2021-09-29

       根据集团党委“大干70天、推动新发展”攻坚行动实施方案的具体要求,热源公司主动出击、积极谋划,结合生产实际情况,针对热源公司老旧难问题展开了一系列攻坚行动,为本年度的冬季供暖工作打下了坚实的基础。

       热源公司第一时间召开动员大会对这次攻坚行动进行动员、部署,着重强调“大干70天”的重要性和使命性,结合工作实际制定了详细的工作计划。除列入锅炉检修的常规项目外,还包括1-6号锅炉鼓风风道系统保温工程、富丰锅炉房炉前PLC控制系统改造、兴华锅炉房联合烟道内防腐层修复、兴华脱硫循环泵增加冷却水回收装置、兴华1-3号除尘器脉冲阀整体更换等多项大修技改项目。这些原本需要通过招标,由第三方专业施工队伍完成的项目,今年全部由热源公司自行检修完成,这虽然给全体职工带来了不小的压力,但同时更激发了热源人攻坚克难的动力和激情。

       富丰、兴华锅炉房共计12台锅炉需要检修,热源领导班子考虑到富丰锅炉房每年启炉时间较长,对大网分公司影响更大,于是集中全员力量第一时间检修富丰锅炉房6台锅炉。重点完成除渣皮带底部导水槽的安装,有效解决了除渣廊渗水结冰安全隐患。完成1-6号锅炉鼓风系统烟道保温项目。热源公司还创新性地自行完成了富丰锅炉房炉前PLC控制系统改造,将脱硫的控制系统统一规划到炉前控制室内,同时增设了给煤、炉排等自动控制系统,冲小灰系统自动冲水电磁阀,使司炉和脱硫人员能够形成无缝衔接实现跨专业全能值班,从根本上解决了冬季人员少、倒班困难的问题,也大大降低了工作人员的工作量,有利于精简临时工数量,节省运行成本。

       富丰锅炉房检修完毕后,全体人员并没有休息,而是一鼓作气投入到了检修兴华锅炉房的战斗中来。

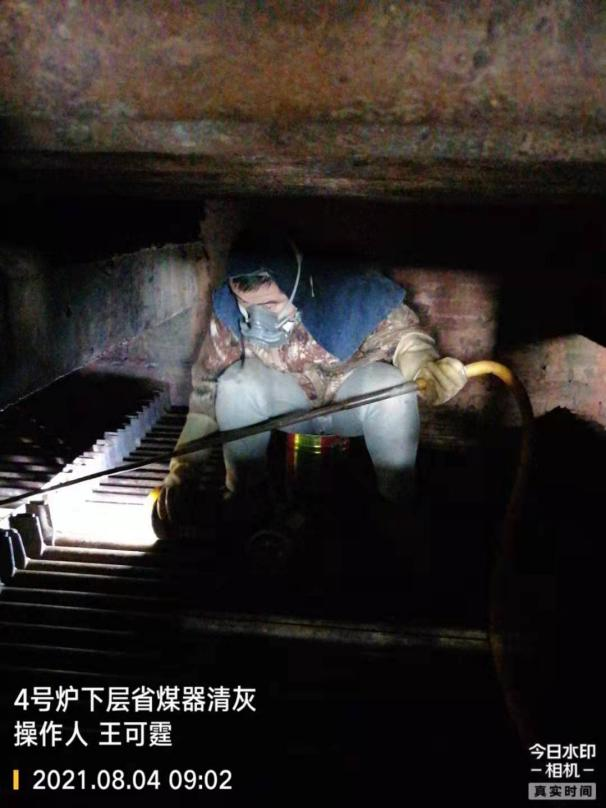

       虽然兴华锅炉房在上一采暖期共计启炉仅34天,但是集团公司领导指示,务必使遗留问题彻底解决、务必使锅炉检修一步到位。在兴华锅炉房检修过程中,最为困难的莫过于省煤器清灰工作。狭窄的操作空间高度不足1.3米,进入省煤器内人员穿着严实的连体服、佩戴劳保防尘用具。这身着装就是在室外都会大汗淋漓,在狭窄的锅炉内部必须弯着腰工作,正常的操作工具受空间限制也根本无法使用,司炉人员就在这种低矮、狭小的环境内,用着不太趁手的工具一点点的将6台锅炉省煤器清理干净。

       7月中旬,天气最为炎热的季节,脱硫更换除尘器脉冲阀的工作需要在屋顶露天平台进行操作,气温最高时可达40摄氏度以上,且平台上方毫无阴凉遮挡。考虑到人员安全和检修进度,脱硫人员便在黄昏后开始工作,半夜时分才下班回家。晚间工作虽然较为凉爽,但受到灯光、蚊虫等环境影响,也给检修带来了不小的困难。不管怎样,脱硫人员就在这种工作状态下,从安装到调试,脱硫人员保质保量按时完成了既定的检修工作。

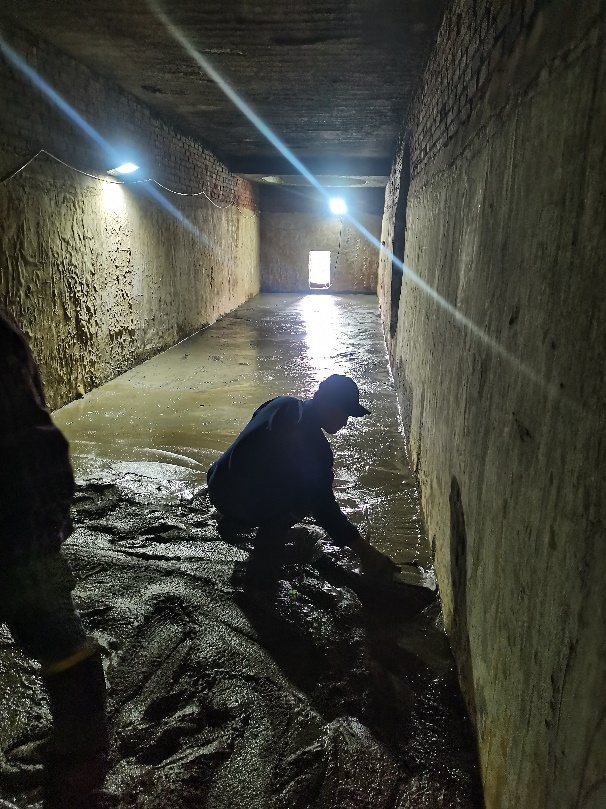

       兴华联合烟道防腐工作也给职工们带来了不小的挑战,从烟道内积灰清理,到水泥砂浆找平,最后收尾的防腐涂层施工,都是热源职工自己完成。特别是防腐涂层施工过程,毕竟不是专业的防腐施工队伍,之前也没有任何经验,检修人员多方询问联系专业施工队伍,通过电话咨询、视频沟通等手段掌握了防腐流程的先后顺序、涂料的配比比例等工艺流程,终于将这项工作在摸索和尝试中圆满完成。

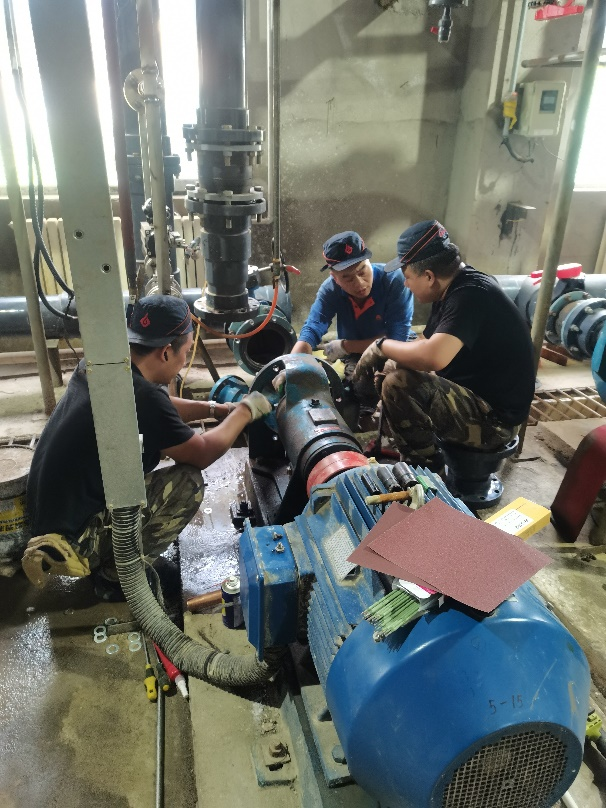

       在热源两大锅炉房检修任务进行的同时,热源公司接到集团紧急工作安排,对新能源生物质锅炉水冷壁管进行整体检修更换,分3批次共计调配20余名精兵强将,投入到新能源生物质锅炉的检修中。从锅炉外墙整体拆除,到水冷壁管更换完毕仅用10天时间,总计更换水冷壁管82根,保质保量地完成了集团公司交办的检修任务。

       集团领导了解到热源公司的工程难度后,也多次深入现场进行调研、慰问,对热源的工作成果表示满意,对工作人员的工作能力表示认可,同时对职工的身体、工作环境深切关注。这使热源人的干劲更加十足,热源全体职工也向集团党委保证,一定全力以赴完成好此次“大干70天,推动新发展”攻坚行动。

       截至目前,热源公司富丰锅炉房全部检修完毕,兴华锅炉房检修工作也已进入到收尾阶段。在此次“大干70天,推动新发展”攻坚行动中,热源公司完成小修项目522项,大修技改自行维修项目11大项,为集团直接节省工程开支160余万元。

       虽然此次“大干70天”的攻坚行动告一段落了,但是热源公司职工作效率没有降、工作热情没有减。我们也会始终延续这次攻坚行动的激情,充分发挥工匠精神,为集团的下一个70天、再下一个70天……坚守、贡献!
