随着“大干70天”冲锋号角的响起,管线公司上下同心,“干”字当头、“稳”字当先,凝心聚力、昂扬斗志,用激情和热情、决心与恒心、责任与使命,向完成“大干70天”总目标奋力推进。
在接到集团公司的指令后,管线公司第一时间组织人员,兵分四路,对管辖范围内东线、西线、大网及新城一次网阀门井进行检修、维护工作,合理调配人员及物资全力参与此次工作任务。

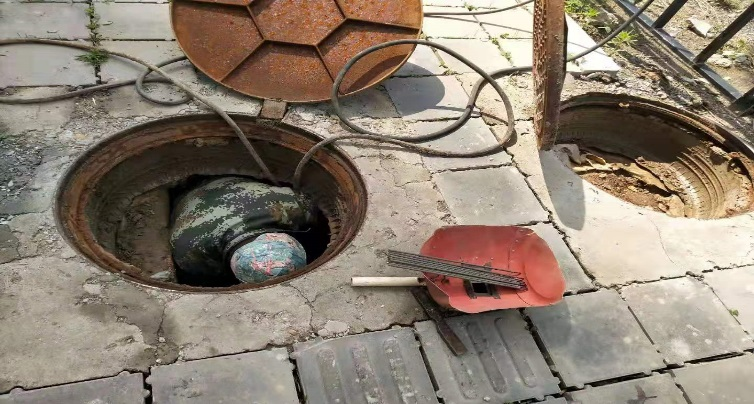

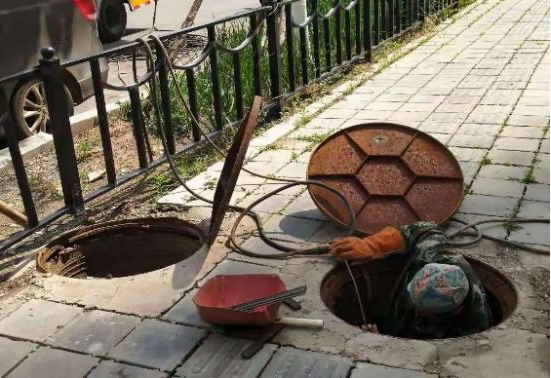

针对阀门井的维护,主要包括井外设施是否完好,井圈、井盖是否完整,做到辨识度高,设施完好、美观。着重检查井内设施是否齐全,井内是否有扶梯,有无阀门手轮,管道保温是否完好,井内有无杂物,有无渗水迹象等。一次网阀门井,操作频繁,是大网各支线的连接点,确保井内设施齐备,就是确保运行期间的工作效率,改善井内环境,就是改善运行期间的工作环境。

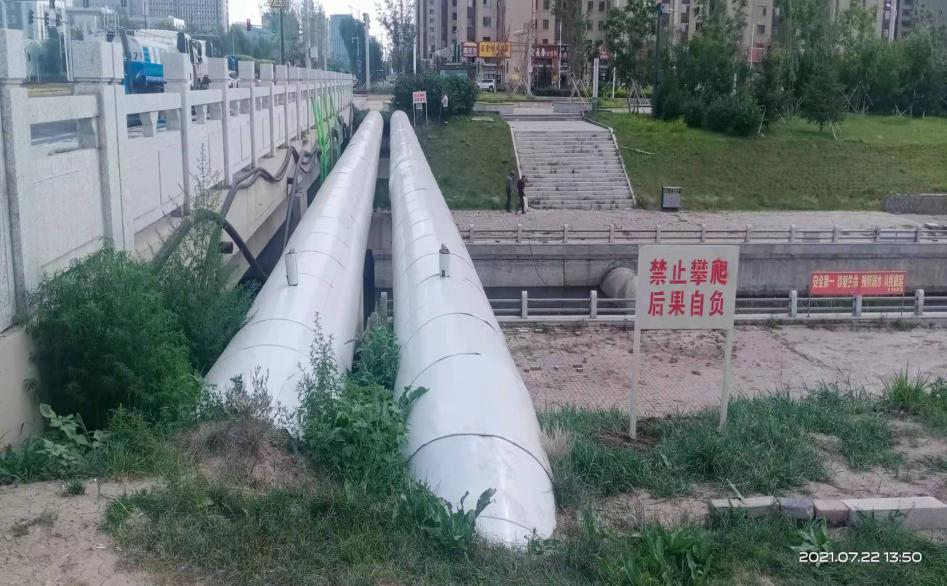

同时,为确保充水任务顺利进行,管线公司对电厂出口管网情况、保温情况及井内设施进行重点检查。1米2管线是我集团运行主管线,是连接电厂与市区的重要路径,在每年充水环节中起着重要的作用,此处管线设施是否完好,对充水计划的开展举足轻重。
在此期间,管线公司共检查阀门井300余座,其中存在问题并整改32座,并对管线存在保温破损进行维护。
在生产工作中,安全工作一直是重中之重。在一次网节点检修过后,管线公司各项工作随即开展,在所辖范围内,存在的安全隐患进行排查。
此次安全检查,针对市区内所有裸露及架空管线,全线做好安全警示牌。同时对铁北区域架空管线排污阀进行维修。
与此同时,各处施工现场已相继开展工作,大家热情高涨,势必要表现出我们对待“大干70天”的工作态度,并将这次任务的目标原原本本的落实的决心。

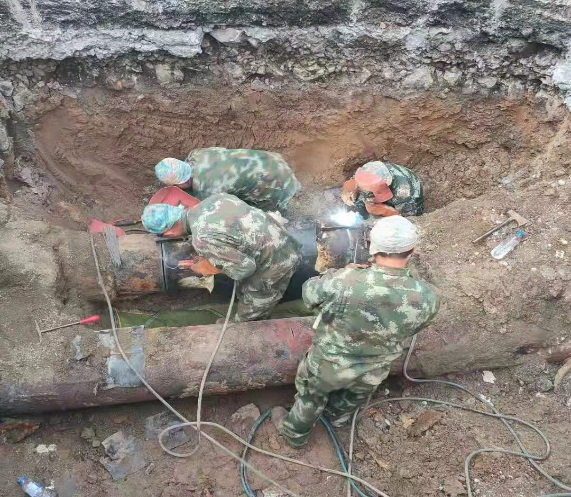

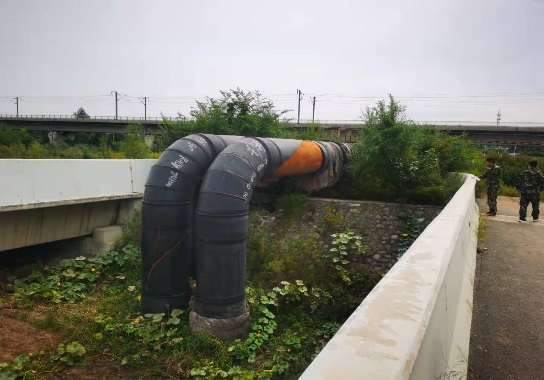

远东支线维修工程,安装装DN250阀门2台、更换管线2米,砌筑阀门井1座。

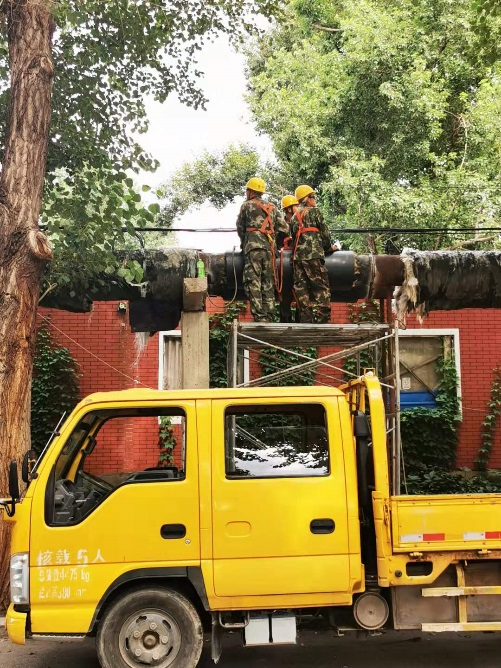

中岳换热站维修工程,更换DN350弯头4个、更换管线48米。在此施工期间,我公司受到市民和媒体的高度关注,《城市速递》栏目进行了现场采访和电视报道。

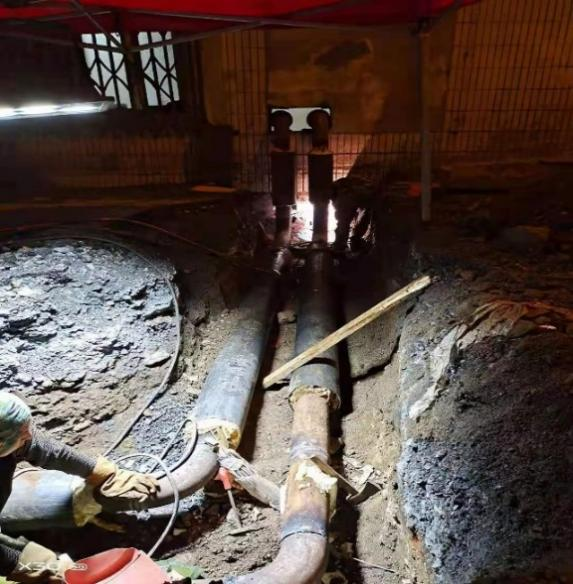

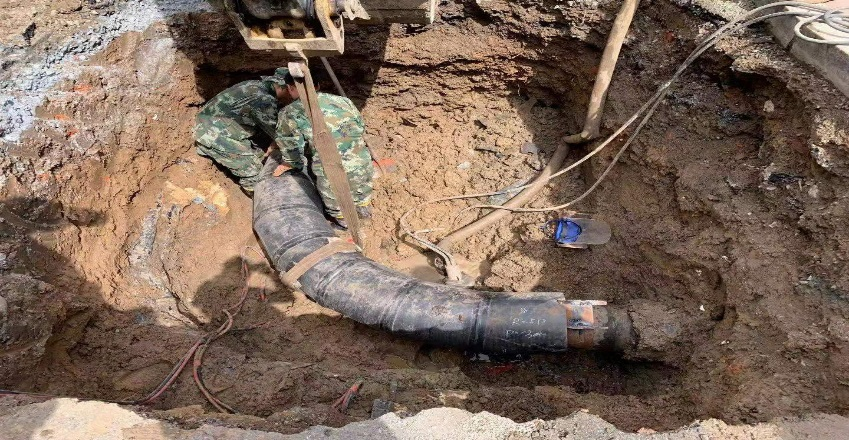

凯旋路与铁北二路交汇排污井维修工程,更换DN125阀门4台、更换DN150管4米;由于天气炎热,井内空气不流通,极易出现中暑现象,并且井内空间狭小,操作受限,给施工带来很大困难,在如此条件下,管线人为确保施工人员安全,采取轮流作业,克服困难,确保任务的有效完成。
长白路热融针织大厦支线管网维修工程,安装DN200阀门2台、更换管2米,砌筑阀门井1座;此处施工市政正在维修路面,为集团节约了恢复成本。
长白路温州城管网维修工程,更换管线6米;安装DN25阀门2台、弯头2个,砌筑阀门井1座。

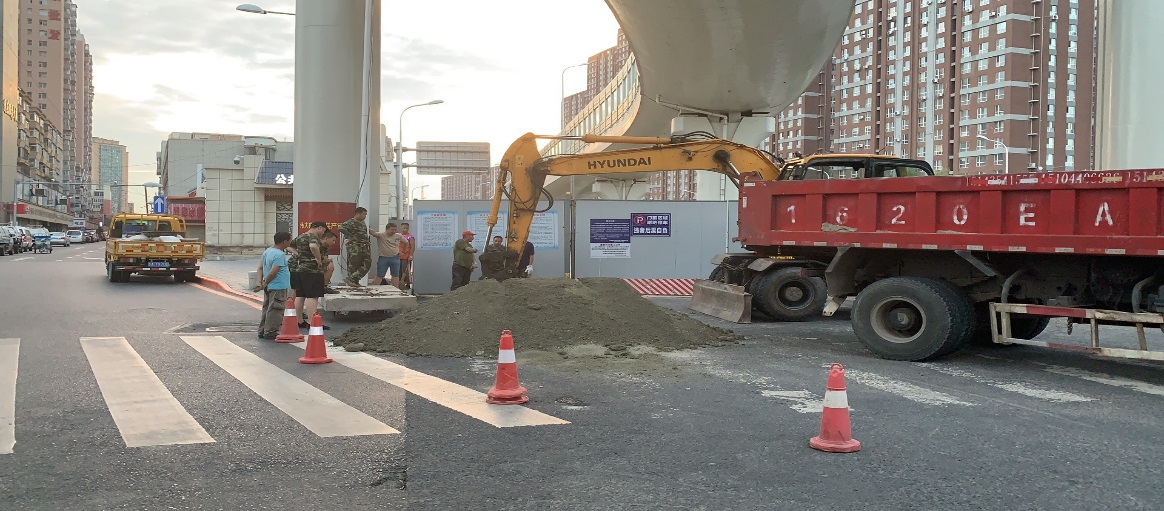

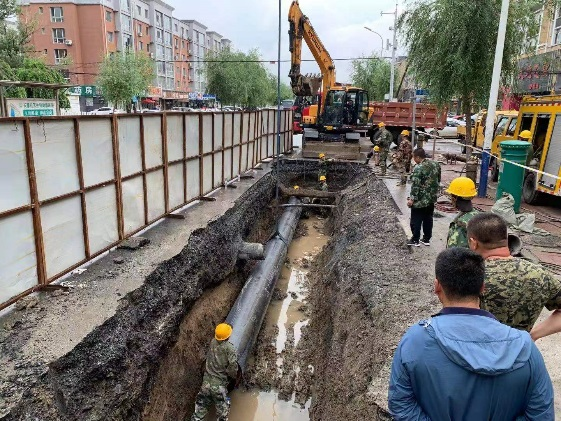

一匡街管网维修工程,更换DN500管线120米;此处施工正值降雨,管线人顶风冒雨,与时间赛跑,提前完成施工任务。
华大天朗二期一次网改造工程,更换DN250弯头1个、更换管线4米。
中环八区、十区改造工程;此处施工是八区与十区的并网工程,由集团领导亲自指挥,管线人夜以继日,出色的完成施工任务。
历经了七十个日日夜夜,顶着酷暑,冒着风雨,为高质、高效的完成工作任务,管线人展现出了攻坚克难、勇往直前的奋斗精神。为了保障居民在冬季有一个更加舒适的环境,即便再艰辛,我们也依然无怨无悔。管线公司将始终以企业发展的目标为己任,以时不我待的使命感、只争朝夕的紧迫感,守住集团公司“生命线”,为实现打造供热领军型企业而努力奋斗。
